Todo mundo que já coordenou um projeto — uma pesquisa, uma obra, um TCC com prazo de banca — passou pelo mesmo momento: alguém pergunta “e se essa etapa atrasar dois dias, o que mais anda?”, e a resposta exige redesenhar o cronograma à mão.
O problema não é a pergunta. É que o cronograma virou figura. Uma planilha com barrinhas coloridas, ou um PNG exportado de alguma ferramenta, é ótima para apresentar e péssima para calcular. Ninguém consegue perguntar a uma imagem qual tarefa é o gargalo, quanto de folga sobra, ou qual a probabilidade de entregar antes do dia 30.
Este post apresenta o Perth.jl, um pacote Julia que escrevi justamente para tratar cronograma como aquilo que ele é: uma estrutura de dados sobre a qual se calcula. Vamos ver o conceito, a instalação, como ele funciona por dentro e, no fim, um exemplo real do começo ao fim.
1. O que é o Perth.jl
O Perth.jl é um motor de caminho crítico (CPM) em Julia, com uma interface web local acoplada. A frase que resume o projeto é: o modelo e o cálculo vivem em Julia; o navegador é uma vista do plano, não a fonte da verdade.
Na prática, isso significa três coisas:
- Você monta o plano em código. Tarefas, dependências, responsáveis, prazos — tudo com funções normais de Julia, versionáveis no git como qualquer script.
- Você faz perguntas ao plano.
schedule!,critical_path,slack,workload,pert_finishdevolvem linhas compatíveis com Tables.jl — ou seja, caem direto numDataFrame, num CSV, num gráfico. - Você (e sua equipe) edita no navegador.
Perth.run()sobe um servidor local no espírito do Pluto.jl: arrastar uma barra no Gantt altera o objeto no REPL, e alterar o objeto no REPL recarrega o navegador. É o mesmo dado, ao vivo, nos dois lados.
O pacote é MIT, exige Julia ≥ 1.10 e não tem nenhum passo de build no front-end: nada de node_modules, nada de framework. O navegador recebe HTML, CSS e JavaScript puros servidos pelo próprio Julia.
2. Os conceitos por trás
Vale gastar alguns parágrafos com o vocabulário, porque ele é o que dá sentido a cada função da API. Quem já conhece CPM pode pular para a seção 3.
2.1 Tarefa, EAP e rolagem
A unidade é a tarefa: um nome, uma data de início, uma duração, opcionalmente um responsável, um custo, um esforço e um percentual concluído. Tarefas se organizam em hierarquia através do campo parent, formando a EAP (Estrutura Analítica do Projeto, ou WBS em inglês).
Uma tarefa que tem filhas vira resumo: sua data e sua duração deixam de ser digitadas e passam a ser calculadas a partir das filhas. É por isso que, no exemplo mais adiante, a fase “1. Coleta e preparação” nasce com duration = 1 e termina com 28 dias — ninguém digitou 28.
2.2 Dependências: quatro maneiras de dizer “depois”
A dependência padrão é término-início: a tarefa B só começa quando A terminar. Mas a vida real precisa de mais nuance, e o Perth aceita as variantes clássicas na própria string do identificador:
dependencies = [a.id] # término-início: b começa depois que a termina
dependencies = ["$(a.id)+3"] # término-início com 3 dias de defasagem (lag)
dependencies = ["SS:$(a.id)"] # início-início: b começa quando a começa
dependencies = ["SS:$(a.id)+2"] # início-início com 2 dias de defasagem
dependencies = ["FF:$(a.id)"] # término-término: b não pode terminar antes de a
A defasagem (lag) é o número depois do +. O início-início com defasagem é especialmente útil para trabalho que “acompanha” outro: o ajuste de um modelo pode começar dois dias depois que a análise descritiva começou, sem esperar ela acabar.
2.3 CPM: as duas passadas
schedule!(p) roda o Método do Caminho Crítico. São duas varreduras do grafo de dependências.
Na passada para frente, cada tarefa é empurrada para o mais cedo que ela pode acontecer:
\[ES_j = \max_{i \to j} \left( EF_i \right) + 1, \qquad EF_j = ES_j + d_j - 1\]Na passada para trás, partindo do fim do projeto, calcula-se o mais tarde que cada tarefa pode acontecer sem atrasar o todo:
\[LF_i = \min_{i \to j} \left( LS_j \right) - 1, \qquad LS_i = LF_i - d_i + 1\]A diferença entre as duas é a folga:
\[\text{folga}_i = LS_i - ES_i\]Tarefas com folga zero não podem escorregar um dia sequer sem empurrar a entrega: são o caminho crítico. É a informação que uma figura de cronograma nunca dá de graça.
Um detalhe importante do Perth: schedule! só empurra tarefas para frente, nunca puxa para trás. A data que você digitou funciona como restrição de “não antes de”. Isso evita que o motor invente para você um plano que começa antes do que a realidade permite.
2.4 Prazo não é o mesmo que data
Aqui está a decisão de projeto que mais muda a experiência de uso. Existem dois tipos de compromisso, e o Perth trata cada um do seu jeito:
deadline— um prazo assumido com alguém de fora (a submissão do congresso, a entrega ao cliente). Ele nunca move uma tarefa. O que ele faz é limitar a passada para trás: se o plano não cabe, a folga da tarefa e de tudo que a alimenta fica negativa. O atraso aparece como número, em vez de sumir num arraste de barra.pinned— uma data contratada que já não se negocia (a reunião marcada, o dia da coleta em campo). Oschedule!a deixa quieta; se o resto do plano deixou de caber a partir dali, isso aparece como umearly_startposterior ao início da tarefa.
2.5 Dias úteis
Com o BusinessDays.jl carregado, set_calendar!(p, "Brazil") faz o motor contar durações em dias úteis, feriados nacionais incluídos. Uma tarefa de cinco dias que começa numa quinta termina na quarta seguinte, e o 2 de novembro não conta.
2.6 Recursos: capacidade e esforço
Cada pessoa pode declarar uma capacity — quanto trabalho ela absorve num dia útil — e cada tarefa um effort, na mesma unidade. Com os dois números, workload(p) devolve a carga diária por pessoa e overallocations(p) aponta os dias em que alguém foi alocado além do que cabe. level!(p) vai além e reprograma: empurra o que tem folga até ninguém estourar a capacidade, começando por quem tem mais folga — de modo que o caminho crítico e as tarefas com prazo são as últimas a ceder.
2.7 PERT: quando a duração é um chute
Duração é quase sempre uma estimativa. O PERT formaliza isso pedindo três números por tarefa — otimista $o$, mais provável $m$ e pessimista $p$ — e resumindo-os numa duração esperada e num desvio padrão:
\[t_e = \frac{o + 4m + p}{6}, \qquad \sigma = \frac{p - o}{6}\]A variância se acumula ao longo do caminho crítico, e o término do projeto passa a ter uma distribuição em vez de uma data:
\[\sigma_{\text{projeto}} = \sqrt{\sum_{i \,\in\, \text{crítico}} \sigma_i^2}, \qquad P(\text{término} \le D) = \Phi\!\left( \frac{D - E}{\sigma_{\text{projeto}}} \right)\]O Perth implementa a fórmula clássica (pert_finish, finish_probability, pert_date) e também uma simulação de Monte Carlo (pert_simulate) que sorteia durações de todas as tarefas estimadas e roda o CPM milhares de vezes. A diferença entre as duas respostas é instrutiva, e vamos ver isso acontecer no exemplo.
3. Instalação
O pacote está no registro geral, então:
using Pkg
Pkg.add("Perth")
Três dependências são opcionais e detectadas automaticamente — o pacote funciona sem elas, e ganha recursos com elas:
| Pacote | O que habilita |
|---|---|
BusinessDays |
calendários de dias úteis (set_calendar!(p, "Brazil")) |
CairoMakie |
figuras estáticas do Gantt (ganttplot, save_chart) |
QRCoders |
QR code do link quando você compartilha na rede local |
Pkg.add(["BusinessDays", "CairoMakie", "QRCoders"])
Para abrir a interface:
using Perth

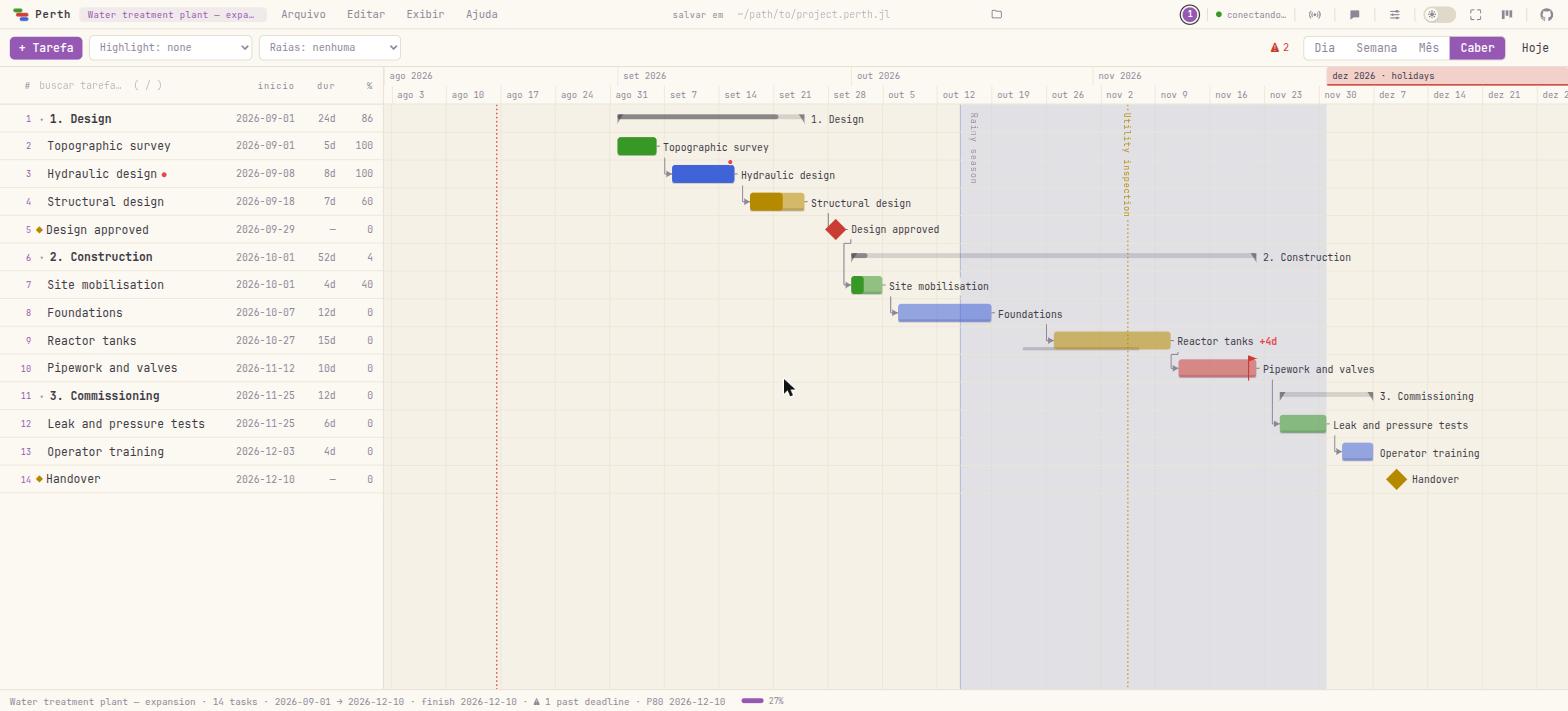

Perth.run() # abre http://localhost:8123 no navegador
E um plano mínimo, só para sentir a API:
using Perth
p = create_project("Meu primeiro plano")
a = add_task!(p, "Escrever o roteiro"; start = Date(2026, 9, 1), duration = 5, assignee = "Ana")
b = add_task!(p, "Gravar"; duration = 3, dependencies = [a.id], assignee = "Bruno")
c = add_task!(p, "Editar"; duration = 4, dependencies = [b.id], assignee = "Bruno")
schedule!(p)
project_finish(p)
4. Como funciona por dentro
A arquitetura cabe em um desenho:
REPL ──► AppState (memória + contador de revisão) ◄── API HTTP
│ ▲
▼ │
JSON em ~/.perth Navegador (JS/CSS puros)
espelho .perth.jl presença via WebSocket
O estado do projeto vive em memória, num AppState com um contador de revisão. O REPL escreve nele chamando as funções da API; o navegador escreve nele por HTTP. O contador de revisão é o que faz o navegador perceber que algo mudou do outro lado e recarregar — e o WebSocket carrega a presença (os cursores de quem mais está olhando o plano).
Em disco, cada projeto é um JSON em ~/.perth/ (mude com a variável PERTH_DATA_DIR ou com Perth.run(data_dir = ...)). Além dele, existe o formato .perth.jl, que é o plano escrito como código Julia legível — feito para entrar no git e produzir diffs que uma pessoa consegue ler:
Perth.save(p, "planos/estudo.perth.jl") # texto legível, versionável no git
q = Perth.load("planos/estudo.perth.jl") # leitor restrito, sem eval
set_file_path!(p, "planos/estudo.perth.jl") # espelho automático a cada mudança
O leitor de .perth.jl é restrito: ele aceita apenas os construtores do próprio pacote (Project, GanttTask, Person, Date e alguns outros) e não usa eval. Abrir o arquivo de um colega não executa o código dele.
E como toda função de consulta devolve linhas Tables.jl, o plano conversa com o resto do ecossistema sem adaptador:
using CSV, DataFrames
CSV.write("tarefas.csv", DataFrame(tasktable(p)))
write("submissao.ics", icalendar(p)) # marcos e prazos no calendário
5. Exemplo real: um estudo de tempos de atendimento
Vamos ao caso concreto. Um pronto-socorro autorizou um estudo sobre tempos de atendimento: extrair os registros do sistema, descrever os tempos, ajustar um modelo de filas M/M/c, simular cenários de escala e escrever o artigo. A equipe tem três pessoas. Existe um compromisso externo: a submissão ao congresso em 30 de outubro de 2026.
A pergunta que o cronograma precisa responder não é “como isso fica bonito num slide”. É: dá para entregar?
5.1 O plano
Começamos pelo projeto, pelo calendário e pela equipe. As capacidades estão em horas por dia útil, e os esforços das tarefas virão na mesma unidade:
using BusinessDays, Perth
inicio = Date(2026, 9, 1)
p = create_project("Estudo de tempos de atendimento — Pronto-socorro")
set_calendar!(p, "Brazil") # durações passam a ser dias úteis
people!(p, [
(name = "Ana", role = "Coordenadora", team = "Pesquisa", capacity = 8),
(name = "Bruno", role = "Analista", team = "Dados", capacity = 8),
(name = "Clara", role = "Estatística", team = "Pesquisa", capacity = 8),
])
A primeira fase — coleta e preparação. Repare que todas as tarefas nascem em inicio: é o schedule! do fim que vai espalhá-las pelas dependências.
f1 = add_task!(p, "1. Coleta e preparação"; start = inicio)
etica = add_task!(p, "Protocolo e aprovação no comitê de ética";
start = inicio, duration = 10, assignee = "Ana", parent = f1.id, effort = 20)
extrair = add_task!(p, "Extração dos registros do sistema";
start = inicio, duration = 3, assignee = "Bruno", parent = f1.id,
dependencies = [etica.id], effort = 18)
limpar = add_task!(p, "Limpeza e checagem de consistência";
start = inicio, duration = 5, assignee = "Bruno", parent = f1.id,
dependencies = [extrair.id], effort = 30)
base = add_task!(p, "Base pronta";
start = inicio, milestone = true, parent = f1.id, dependencies = [limpar.id])
A segunda fase. Aqui aparece o início-início com defasagem: o ajuste do modelo começa dois dias depois que a análise descritiva começou, porque os dois se retroalimentam. E a revisão bibliográfica é um ramo paralelo, que só precisa estar pronta a tempo da redação:
f2 = add_task!(p, "2. Análise"; start = inicio)
descritiva = add_task!(p, "Análise descritiva dos tempos";
start = inicio, duration = 4, assignee = "Clara", parent = f2.id,
dependencies = [base.id], effort = 24)
modelo = add_task!(p, "Ajuste do modelo de filas M/M/c";
start = inicio, duration = 6, assignee = "Clara", parent = f2.id,
dependencies = ["SS:$(descritiva.id)+2"], effort = 42)
simulacao = add_task!(p, "Simulação de cenários de escala";
start = inicio, duration = 5, assignee = "Bruno", parent = f2.id,
dependencies = [modelo.id], effort = 30)
biblio = add_task!(p, "Revisão bibliográfica";
start = inicio, duration = 6, assignee = "Ana", parent = f2.id,
dependencies = [base.id], effort = 18)
A terceira fase, com o prazo do congresso amarrado ao marco final:
f3 = add_task!(p, "3. Comunicação"; start = inicio)
redacao = add_task!(p, "Redação do artigo";
start = inicio, duration = 8, assignee = "Ana", parent = f3.id,
dependencies = [descritiva.id, simulacao.id, biblio.id], effort = 48)
revisao = add_task!(p, "Revisão interna";
start = inicio, duration = 3, assignee = "Clara", parent = f3.id,
dependencies = [redacao.id], effort = 15)
submissao = add_task!(p, "Submissão ao congresso";
start = inicio, milestone = true, parent = f3.id,
dependencies = [revisao.id], deadline = Date(2026, 10, 30))
schedule!(p)
5.2 A primeira pergunta
project_finish(p)
2026-11-04
O plano termina em 4 de novembro. O congresso fecha em 30 de outubro. Já temos um problema — e, mais importante, temos um problema medido.

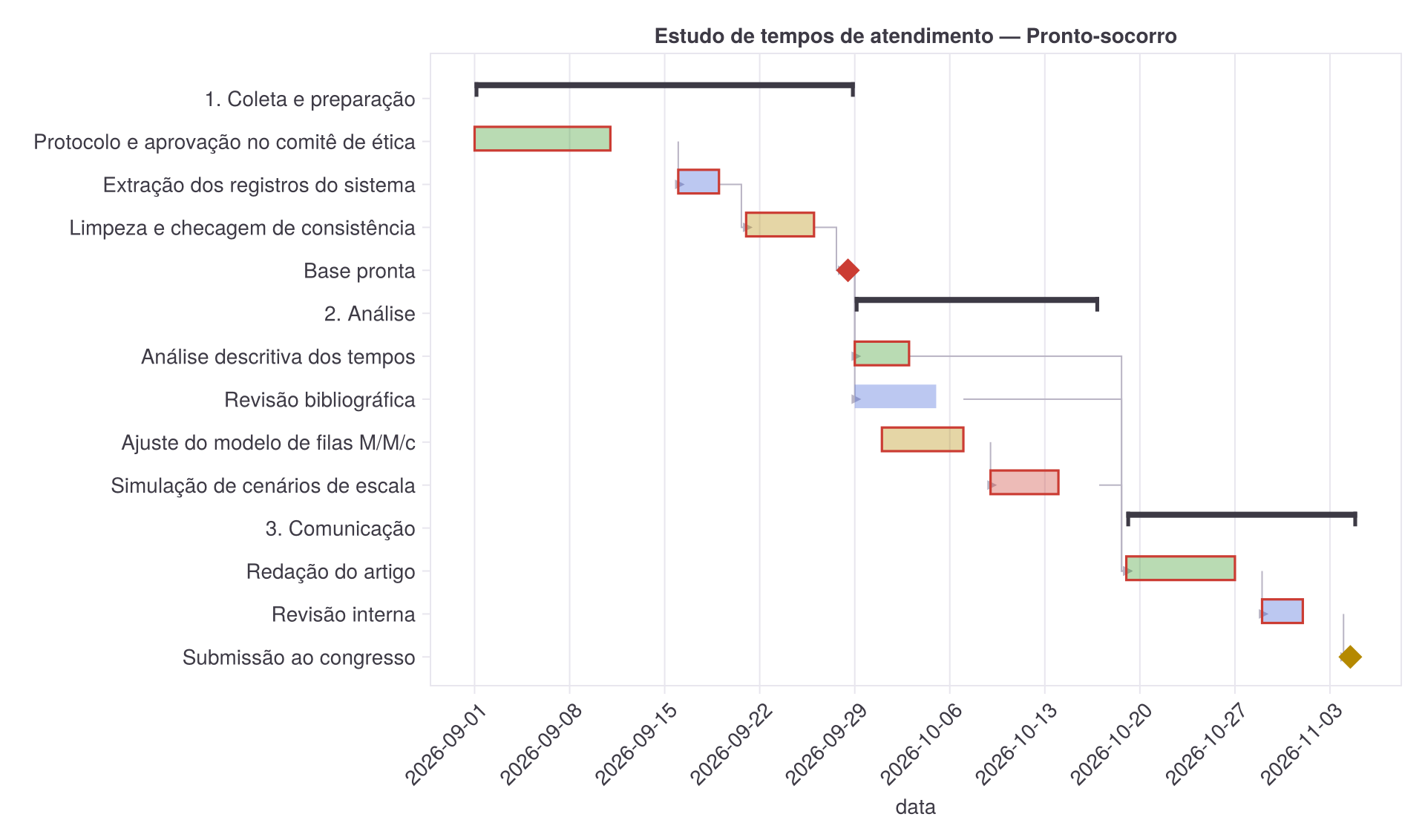

save_chart(p, "gantt-estudo.png"), via CairoMakie. As barras com contorno vermelho estão no caminho crítico; a única sem contorno é a revisão bibliográfica.
5.3 Onde está a folga
using DataFrames
DataFrame(slack(p))
| Tarefa | Início cedo | Fim cedo | Folga | Crítica | Gargalo |
|---|---|---|---|---|---|
| Protocolo e aprovação no comitê de ética | 2026-09-01 | 2026-09-15 | −2 | sim | não |
| Extração dos registros do sistema | 2026-09-16 | 2026-09-18 | −2 | sim | não |
| Limpeza e checagem de consistência | 2026-09-21 | 2026-09-25 | −2 | sim | não |
| Base pronta | 2026-09-28 | 2026-09-28 | −2 | sim | sim |
| Análise descritiva dos tempos | 2026-09-29 | 2026-10-02 | −2 | sim | sim |
| Revisão bibliográfica | 2026-09-29 | 2026-10-06 | 5 | não | não |
| Ajuste do modelo de filas M/M/c | 2026-10-01 | 2026-10-08 | −2 | sim | não |
| Simulação de cenários de escala | 2026-10-09 | 2026-10-16 | −2 | sim | não |
| Redação do artigo | 2026-10-19 | 2026-10-28 | −2 | sim | não |
| Revisão interna | 2026-10-29 | 2026-11-03 | −2 | sim | não |
| Submissão ao congresso | 2026-11-04 | 2026-11-04 | −2 | sim | não |
Três leituras dessa tabela:
A folga negativa é o prazo falando. Nenhuma tarefa foi movida por causa do deadline — o plano é exatamente o mesmo. O que mudou é que a passada para trás agora tem um teto: 30 de outubro. Toda a cadeia que desemboca na submissão está dois dias úteis atrasada, e o número aparece em cada linha, não só na última.
Uma única tarefa tem folga. A revisão bibliográfica pode escorregar cinco dias úteis sem consequência nenhuma. É a única coisa do plano que dá para despriorizar sem custo — e isso não era óbvio olhando o Gantt.
O gargalo tem nome. A coluna bottleneck marca tarefas críticas das quais mais de uma outra depende. “Base pronta” e “Análise descritiva” são os dois pontos onde um atraso não se propaga por um caminho, e sim por dois. São os lugares onde vale colocar atenção antes de acontecer.
E o atraso, em dias de calendário:
deadline_slip(p)
1-element Vector{NamedTuple}:
(id = "93a7d306", name = "Submissão ao congresso", deadline = Date("2026-10-30"),
finish = Date("2026-11-04"), slip_days = 5)
Repare na diferença entre os dois números: a folga é −2 dias úteis e o atraso é 5 dias corridos. Não há contradição — entre 30 de outubro (sexta) e 4 de novembro há cinco dias de calendário, mas apenas dois dias úteis, porque 2 de novembro é feriado. A folga do CPM é medida no calendário do projeto; o atraso, no calendário da vida.
5.4 Quem está sobrecarregado
overallocations(p)
1-element Vector{NamedTuple}:
(assignee = "Clara",
task1 = "026b2caf", task1_name = "Análise descritiva dos tempos",
task2 = "4b5172e8", task2_name = "Ajuste do modelo de filas M/M/c",
from = Date("2026-10-01"), to = Date("2026-10-02"))
filter(r -> r.assignee == "Clara", workload(p)) |> DataFrame
assignee date tasks effort capacity over
Clara 2026-09-29 1 6.0 8.0 false
Clara 2026-09-30 1 6.0 8.0 false
Clara 2026-10-01 2 13.0 8.0 true
Clara 2026-10-02 2 13.0 8.0 true
Clara 2026-10-05 1 7.0 8.0 false
...
Clara tem capacidade de 8 horas por dia útil. Nos dias 1 e 2 de outubro, a análise descritiva (6 h/dia) e o ajuste do modelo (7 h/dia) se sobrepõem: 13 horas em um dia de 8. A sobreposição foi criada por nós, quando escrevemos "SS:$(descritiva.id)+2" — a dependência início-início é conveniente para o cronograma e desconfortável para quem executa. O plano parecia razoável; a conta não fecha.
5.5 E se a duração for um chute?
Até aqui as durações foram tratadas como fatos. Não são. “Aprovação no comitê de ética em 10 dias” é otimismo institucionalizado, e “extração dos registros em 3 dias” depende de um setor de TI que ninguém controla. Vamos declarar as três pontas:
set_estimate!(p, etica.id, 8, 10, 20) # otimista, mais provável, pessimista
set_estimate!(p, extrair.id, 2, 3, 10)
set_estimate!(p, modelo.id, 4, 6, 14)
set_estimate!(p, redacao.id, 5, 8, 15)
schedule!(p)
pert(p) |> DataFrame
| Tarefa | $o$ | $m$ | $p$ | $t_e$ | $\sigma$ | Duração no plano |
|---|---|---|---|---|---|---|
| Protocolo e aprovação no comitê de ética | 8 | 10 | 20 | 11,33 | 2,00 | 11 |
| Extração dos registros do sistema | 2 | 3 | 10 | 4,00 | 1,33 | 4 |
| Ajuste do modelo de filas M/M/c | 4 | 6 | 14 | 7,00 | 1,67 | 7 |
| Redação do artigo | 5 | 8 | 15 | 8,67 | 1,67 | 9 |
Por padrão, set_estimate! já aplica a duração esperada ao plano (passe apply = false para só registrar a estimativa). E isso, sozinho, já entrega um recado: o plano original era otimista em toda tarefa estimada. As caudas pessimistas são longas o bastante para puxar cada $t_e$ acima do “mais provável” que tínhamos digitado.
pert_finish(p)
(expected = Date("2026-11-10"), sd_days = 3.3665, variance = 11.333,
critical = 10, estimated = 4)
O término esperado escorregou de 4 para 10 de novembro, com desvio padrão de 3,4 dias. Agora dá para fazer a pergunta que interessa:
finish_probability(p, Date(2026, 10, 30)) # a data que prometemos
finish_probability(p, Date(2026, 11, 20))
pert_date(p, 0.8) # a data que dá para prometer
0.0005
0.9985
2026-11-13
A probabilidade de cumprir o prazo de 30 de outubro é de 0,05%. Não é “difícil”: é não. E a data que dá para prometer com 80% de confiança é 13 de novembro — duas semanas depois do combinado. Esse é o número que se leva para uma conversa com o orientador ou com o cliente, porque ele não é uma opinião sobre otimismo alheio.
Vale ainda comparar a fórmula com a simulação:
sim = pert_simulate(p; n = 10_000)
(sim.p10, sim.p50, sim.p80, sim.p90)
(Date("2026-11-10"), Date("2026-11-11"), Date("2026-11-16"), Date("2026-11-17"))
A fórmula clássica dá P80 em 13 de novembro; o Monte Carlo dá 16 de novembro. A diferença tem nome: viés de convergência (merge bias). A fórmula propaga variância apenas ao longo do caminho crítico de hoje; a simulação sorteia todos os caminhos, e um ramo paralelo com pouca folga e estimativa larga tem chance real de virar o crítico. Sempre que houver caminhos quase críticos, a fórmula é otimista — e o tamanho dessa diferença é uma medida direta de quanto o plano depende de tudo dar certo em paralelo.
5.6 O que muda se aquilo atrasar?
A pergunta do começo do post, agora respondida em duas linhas:
update_task!(p, extrair.id; duration = 8) # a extração empacou no TI
schedule!(p)
project_finish(p)
deadline_slip(p)
2026-11-16
1-element Vector{NamedTuple}:
(id = "93a7d306", name = "Submissão ao congresso", deadline = Date("2026-10-30"),
finish = Date("2026-11-16"), slip_days = 17)
A extração passando de 3 para 8 dias joga a submissão para 16 de novembro: 17 dias de atraso sobre o prazo. O update_task! percorreu a cadeia inteira sem que ninguém redesenhasse nada.
É aqui que o Perth deixa de ser um desenhador de Gantt. O cronograma responde porque ele é dado, e não figura.
5.7 Levando o plano para a equipe
Com o plano fechado, Perth.run() abre a mesma coisa no navegador — e, se a equipe estiver na mesma rede, dá para compartilhar:
Perth.run(share = true) # publica o Gantt na rede local, com QR code
Perth.key!("estudo-2026") # exige chave de acesso para editar
Perth.view_key!("estudo-2026-v") # link só de leitura, para mostrar ao orientador
Perth.share!(false) # desliga a transmissão sem derrubar o servidor
Cada máquina conectada aparece como um cursor com nome e IP, no estilo de programação em par, e há um chat integrado. Também dá para virar o plano em quadro Kanban:
kanban_from_project!(p) # cada tarefa do plano vira um cartão
Perth.kanban(share = true) # quadro colaborativo na rede local
Cartões vindos do plano ficam ligados à tarefa de origem: arrastar um cartão para “concluído” completa a tarefa correspondente no Gantt, ao vivo.
E a figura da seção 5.2 sai com duas linhas:
using CairoMakie
save_chart(p, "gantt-estudo.png")
6. O que o Perth.jl não é
Ser honesto sobre limites economiza frustração:
- Não é multiusuário por identidade. O controle de acesso é por rede e por chave, não por login. Duas pessoas editando o mesmo campo resolvem no último a escrever vence.
- Não deve ser exposto à internet. É uma ferramenta de rede local, para uma sala de gente que já confia uma na outra. Não coloque a porta 8123 num IP público.
- Não faz nivelamento de recursos automático.
level!existe e é uma heurística defensável (menor folga primeiro), mas nivelamento é um problema NP-difícil: o resultado é bom, não é ótimo. - Não substitui MS Project ou Primavera em organizações que precisam de governança corporativa, múltiplos calendários por recurso e trilha de auditoria formal. O alvo é outro: quem já trabalha em Julia e quer que o cronograma seja mais um objeto no
workspace.
7. Para continuar
O Perth.jl está no registro geral (] add Perth) e o código, os exemplos comentados e o changelog estão no repositório:
- Repositório: github.com/dantebertuzzi/Perth.jl
- Anúncio e discussão: tópico no Discourse do Julia
- Pacote: Perth no JuliaHub
Sugestões, dúvidas e relatos de uso são muito bem-vindos — abra uma issue no repositório ou comente aqui embaixo.
Comentários
